Übernahme von Drittverträgen
Facility Management: Facility Services implementieren » Strategie » Verhandlung & Vertragsgestaltung » Übernahme von Drittverträgen
Drittverträge als kritischer Bestandteil des Dienstleisterwechsels
Die Übernahme von Drittverträgen ist ein wesentlicher Bestandteil der Verhandlung und Vertragsgestaltung beim Dienstleisterwechsel im Facility Management. Drittverträge betreffen Leistungen, die nicht unmittelbar durch den neuen FM-Hauptdienstleister selbst erbracht werden, sondern durch bestehende externe Vertragspartner, Spezialdienstleister, Lieferanten, Prüforganisationen, Systemanbieter oder Rahmenvertragspartner.
Im laufenden Gebäudebetrieb bestehen häufig zahlreiche Drittverträge: Aufzugswartung, Brandschutztechnik, Brandmeldeanlagen, Rauch- und Wärmeabzugsanlagen, Sprinkleranlagen, Kälteanlagen, Gebäudeleittechnik, Entsorgung, Winterdienst, Sicherheitsdienst, Schädlingsbekämpfung, Reinigungs-Spezialleistungen, IT- und CAFM-Systeme, Energie- und Medienlieferungen, Prüfverträge, Wartungsverträge, Miet- und Leasingverträge für Geräte oder Dienstleistungsvereinbarungen mit Spezialfirmen.
Beim Dienstleisterwechsel stellt sich die Frage, ob diese Verträge fortgeführt, übertragen, gekündigt, neu abgeschlossen, durch den neuen Dienstleister gesteuert oder weiterhin direkt durch den Auftraggeber geführt werden. Diese Entscheidung hat erhebliche Auswirkungen auf Betriebssicherheit, Kosten, Betreiberpflichten, Haftung, Nachweise, Start-up-Planung und Go-live-Fähigkeit.
Eine ungeklärte Drittvertragslage führt schnell zu Leistungslücken. Kritische Prüfungen fallen aus, Wartungen werden nicht fortgeführt, Notfallkontakte stimmen nicht, Systemzugänge fehlen, Lieferketten brechen ab oder Nachweise sind nicht verfügbar. Deshalb muss die Übernahme von Drittverträgen bereits in Strategie, Vergabe, Verhandlung und Vertragsgestaltung eindeutig geregelt werden.
Übernahme bestehender Drittverträge
- Definition
- Ziel
- Bedeutung beim Dienstleisterwechsel
- Arten von Drittverträgen
- Kritikalität von Drittverträgen
- Übernahmemodelle für Drittverträge
- Drittvertragsregister als Grundlage
- Analyse bestehender Drittverträge
- Vertragsprüfung vor Übernahme
- Drittverträge und Betreiberpflichten
- Drittverträge und Systemrechte
- Drittverträge und Datenrückgabe
- Drittverträge und Nachunternehmersteuerung

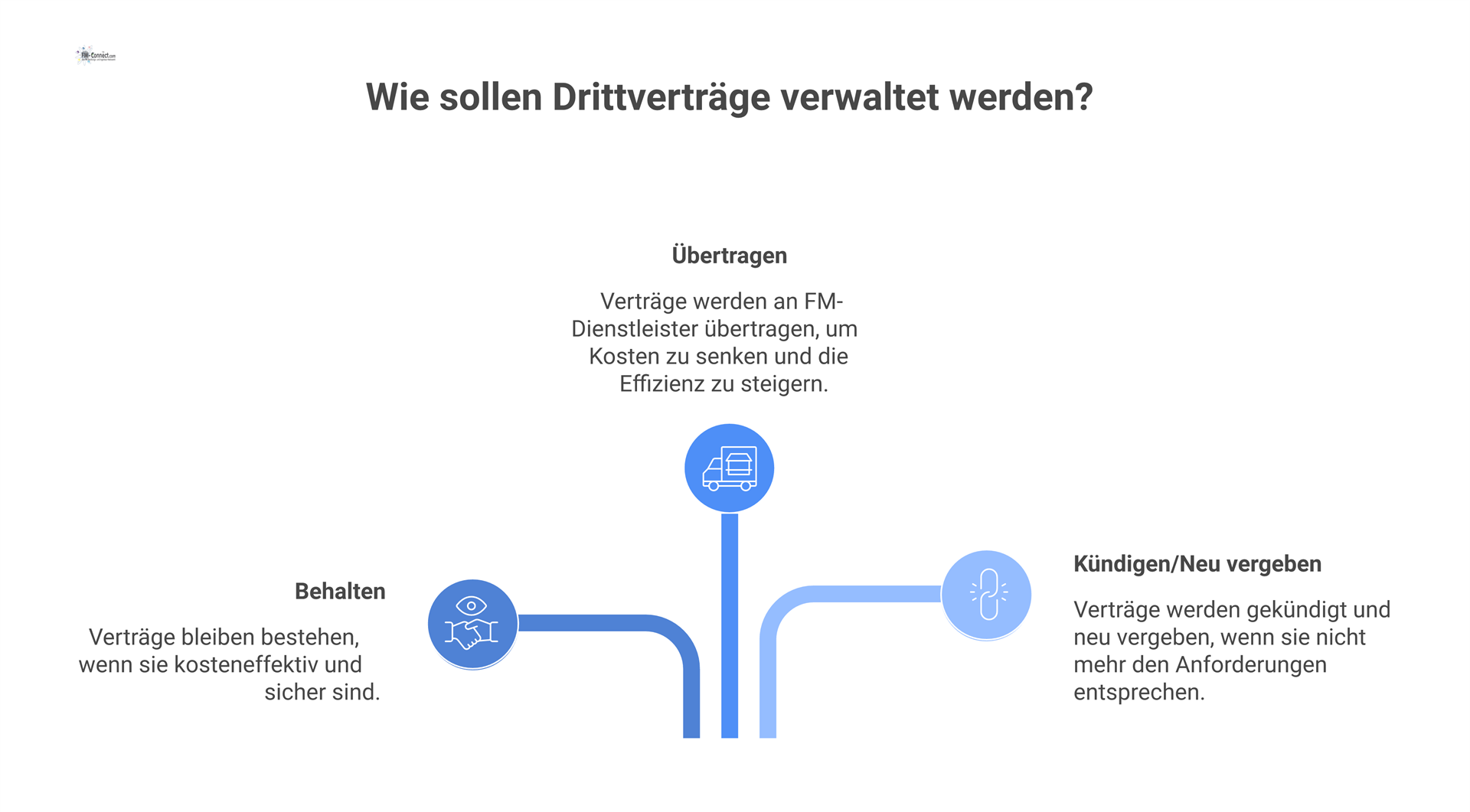

- Drittverträge aus Auftraggebersicht
- Drittverträge aus Auftragnehmersicht
- Drittverträge aus Drittvertragspartnersicht
- Drittverträge und Leistungsabgrenzung
- Drittvertragsübernahme im Start-up-Prozess
- Drittvertragsübernahme in der Verhandlung
- Vertragsregelungen zur Drittvertragsübernahme
- Drittverträge und kaufmännische Steuerung
- Drittverträge und rechtliche Prüfung
- Drittverträge und Datenschutz
- Drittverträge und Arbeitssicherheit
- Drittverträge und Dokumentationspflichten
- Drittvertragsübernahme und Go-live
- Drittvertragsübernahme in der Hypercare
- Risiken ohne Drittvertragssteuerung
- Typische Fehler bei der Übernahme von Drittverträgen
- Checkliste
- Drittvertragsmatrix für den Start-up
- Dokumente zur Drittvertragsübernahme
- Qualitätskriterien einer guten Drittvertragsübernahme
- Nutzen einer strukturierten Drittvertragsübernahme
- Unterstützung bei der Übernahme von Drittverträgen
- Ergebnis einer professionellen Drittvertragsübernahme
- Anspruch
Definition Übernahme von Drittverträgen
Die Übernahme von Drittverträgen im Facility Management beschreibt die rechtliche, organisatorische, kaufmännische und operative Klärung bestehender Verträge mit externen Dritten im Zusammenhang mit einem Dienstleisterwechsel.
Dabei wird festgelegt, welche bestehenden Verträge fortgeführt werden, wer Vertragspartner bleibt, wer die operative Steuerung übernimmt, welche Leistungen der neue FM-Dienstleister einbindet, welche Nachweise erforderlich sind, welche Kosten entstehen und wie Risiken aus bestehenden Drittverträgen behandelt werden.
| Begriff | Bedeutung |
|---|---|
| Drittvertrag | Vertrag mit einem externen Dienstleister, Lieferanten, Prüfer, Systemanbieter oder Spezialunternehmen außerhalb des Haupt-FM-Vertrags |
| Drittvertragspartner | Externer Vertragspartner, der eine Spezialleistung, Lieferung, Prüfung oder Systemleistung erbringt |
| Vertragsübernahme | Eintritt eines neuen Vertragspartners in einen bestehenden Vertrag nach rechtlicher Prüfung und Zustimmung der Beteiligten |
| Vertragsfortführung | Bestehender Drittvertrag bleibt bestehen, wird aber organisatorisch in den neuen FM-Betrieb eingebunden |
| Beistellvertrag | Vertrag bleibt beim Auftraggeber, der neue Dienstleister nutzt oder koordiniert die Leistung im Rahmen seiner FM-Aufgaben |
| Unterauftrag | Neuer FM-Dienstleister beauftragt den Drittleister selbst als Nachunternehmer |
| Neuvergabe | Bestehender Drittvertrag wird beendet und durch einen neuen Vertrag ersetzt |
| Schnittstellenvertrag | Drittvertrag, der besondere Abstimmungen mit dem FM-Dienstleister erfordert |
| Kritischer Drittvertrag | Vertrag, dessen Ausfall unmittelbare Auswirkungen auf Sicherheit, Betreiberpflichten, technische Verfügbarkeit oder Nutzerbetrieb hat |
| Drittvertragsregister | Übersicht aller relevanten Drittverträge mit Leistungsumfang, Laufzeit, Kosten, Kündigung, Risiken und Verantwortlichkeiten |
Ziel der Drittvertragsübernahme
Das Ziel der Drittvertragsübernahme besteht darin, bestehende externe Leistungen so in den Dienstleisterwechsel einzubinden, dass der Gebäudebetrieb ohne Unterbrechung, rechtssicher, wirtschaftlich und nachweisbar fortgeführt werden kann.
Die Übernahme darf nicht nur kaufmännisch betrachtet werden. Sie muss fachlich, rechtlich, organisatorisch, sicherheitsbezogen und systemtechnisch bewertet werden. Entscheidend ist, dass der neue FM-Dienstleister zum Betriebsbeginn weiß, welche Drittleistungen bestehen, wie sie gesteuert werden, welche Vertragspartner zuständig sind, welche Fristen laufen, welche Nachweise zu führen sind und welche Risiken bestehen.
| Ziel | Erläuterung | Ergebnis |
|---|---|---|
| Leistungskontinuität sichern | Bestehende Spezialleistungen werden ohne Unterbrechung fortgeführt oder rechtzeitig ersetzt. | Keine Versorgungslücken beim Go-live |
| Betreiberpflichten absichern | Prüf-, Wartungs- und Nachweispflichten aus Drittverträgen bleiben steuerbar. | Geringere Compliance- und Haftungsrisiken |
| Verantwortlichkeiten klären | Auftraggeber, neuer FM-Dienstleister und Drittvertragspartner wissen, wer was steuert. | Weniger Schnittstellenkonflikte |
| Kosten transparent machen | Vergütung, Zusatzkosten, Kündigungsfolgen und Übernahmekosten werden bewertet. | Bessere kaufmännische Steuerung |
| Vertragsrisiken erkennen | Laufzeiten, Kündigungsfristen, Altlasten, Gewährleistungen und Haftungsfragen werden geprüft. | Reduzierte Vertragsrisiken |
| System- und Datenzugänge sichern | Systemverträge, Lizenzen und Datenrechte werden für den neuen Betrieb nutzbar gemacht. | Digitale Betriebsfähigkeit |
| Nachweise sicherstellen | Prüfberichte, Wartungsprotokolle und Leistungsnachweise werden verfügbar und eingebunden. | Auditierbare Dokumentation |
| Start-up-Fähigkeit erhöhen | Drittverträge werden in Mobilisierung, Go-live und Hypercare integriert. | Stabilerer Betriebsbeginn |
Bedeutung beim Dienstleisterwechsel
Beim Dienstleisterwechsel werden Drittverträge häufig unterschätzt. Der neue Hauptdienstleister übernimmt zwar den FM-Vertrag, aber viele Leistungen hängen weiterhin von externen Spezialfirmen ab. Wenn deren Vertragsstatus nicht geklärt ist, entsteht ein Risiko für Betrieb, Sicherheit und Qualität.
Besonders kritisch sind Drittverträge, die an prüfpflichtige Anlagen, sicherheitsrelevante Systeme, gesetzliche Nachweise, Notfallprozesse oder nutzerkritische Services gebunden sind. Dazu gehören Aufzüge, Brandmeldeanlagen, Sprinkleranlagen, RWA-Anlagen, Sicherheitsbeleuchtung, Elektroprüfungen, Kälteanlagen, GLT-Systeme, Trinkwasserhygiene, Abfallentsorgung, Winterdienst und Sicherheitsdienste.
| Situation beim Dienstleisterwechsel | Risiko ohne Drittvertragsklärung | Wirkung einer strukturierten Übernahme |
|---|---|---|
| Bestehender Aufzugswartungsvertrag läuft weiter | Neuer Dienstleister kennt Notfallkontakte und Prüfstatus nicht | Befreiungsprozesse, Wartung und Prüfberichte werden eingebunden |
| Brandschutztechnik wird extern gewartet | Prüffristen und Mängel werden nicht übernommen | Brandschutzrelevante Nachweise bleiben steuerbar |
| CAFM- oder Ticketsystemvertrag liegt beim Vordienstleister | Datenzugriff und Systemnutzung brechen ab | Rechte, Export und Systemübergang werden geregelt |
| Winterdienstvertrag endet kurz nach Go-live | Verkehrssicherung ist gefährdet | Kündigungsfristen und Neuvergabe werden früh geplant |
| Entsorgungsvertrag bleibt beim Auftraggeber | FM-Dienstleister kennt Abholrhythmen und Nachweise nicht | Schnittstelle zwischen Betrieb und Entsorger wird definiert |
| Nachunternehmer des bisherigen Dienstleisters sollen weiterarbeiten | Beauftragung und Unterweisung sind unklar | Vertrags-, Zutritts- und Sicherheitsstatus wird geklärt |
| Prüfunternehmen liefert Berichte direkt an Auftraggeber | Dienstleister erhält Mängel nicht rechtzeitig | Berichts- und Mängelworkflow wird geregelt |
Arten von Drittverträgen im Facility Management
Drittverträge können sehr unterschiedlich sein. Für die Übernahme ist wichtig, Art, Kritikalität, Vertragspartner, Laufzeit, Kosten, Kündigung und Schnittstellen zu kennen.
| Vertragsart | Beispiele | Start-up-Relevanz |
|---|---|---|
| Technische Wartungsverträge | Aufzüge, Kälte, Lüftung, Heizung, Elektro, Sprinkler, BMA, RWA | Sicherung von Wartung, Entstörung, Prüfungen und Ersatzteilen |
| Prüfverträge | Sachverständigenprüfungen, Elektroprüfungen, Aufzugsprüfungen, Brandschutzprüfungen | Sicherung von Betreiberpflichten und Fristen |
| Systemverträge | CAFM, Ticketsystem, DMS, GLT, Zutrittssystem, Zeiterfassung | Sicherung digitaler Betriebsfähigkeit und Datenzugang |
| Entsorgungsverträge | Restmüll, Wertstoffe, Sonderabfälle, Aktenvernichtung, Gefahrstoffe | Sicherung gesetzlicher und organisatorischer Entsorgungsprozesse |
| Sicherheitsverträge | Sicherheitsdienst, Werkschutz, Alarmaufschaltung, Notrufservice | Sicherung von Zutritt, Alarmierung und Notfallprozessen |
| Reinigungs-Spezialverträge | Fassadenreinigung, Glasreinigung, Sonderreinigung, Reinraumreinigung | Sicherung besonderer Reinigungsleistungen |
| Außenanlagenverträge | Winterdienst, Grünpflege, Verkehrssicherung, Schädlingsbekämpfung | Sicherung saisonaler und haftungsrelevanter Leistungen |
| Liefer- und Medienverträge | Energie, Wasser, technische Gase, Verbrauchsmaterial, Hygieneartikel | Sicherung der Versorgung und Verfügbarkeit |
| Miet- und Leasingverträge | Geräte, Maschinen, Reinigungsautomaten, Fahrzeuge, Drucker, mobile Technik | Sicherung von Arbeitsmitteln und Kostenklarheit |
| Rahmenverträge | konzernweite oder standortübergreifende Dienstleistungsvereinbarungen | Abstimmung mit zentralem Einkauf und Portfoliosteuerung |
| Service- und Supportverträge | Softwarewartung, GLT-Support, Anlagenfernwartung, Hersteller-Support | Sicherung von Störungsbearbeitung und Systemverfügbarkeit |
| Nutzerbezogene Verträge | Catering, Empfang, Postservice, Konferenzservice, Sonderdienste | Sicherung nutzerkritischer Services und Schnittstellen |
Kritikalität von Drittverträgen
Nicht jeder Drittvertrag ist gleich wichtig. Für den Start-up müssen Verträge nach Kritikalität bewertet werden. Besonders kritisch sind Verträge, deren Ausfall Sicherheit, Betreiberpflichten, Notfallfähigkeit, technische Verfügbarkeit oder Nutzerbetrieb beeinträchtigt.
| Kritikalität | Beschreibung | Beispiele | Umgang |
|---|---|---|---|
| Sehr hoch | Ausfall gefährdet Sicherheit, Betreiberpflichten oder unmittelbare Betriebsfähigkeit | Aufzüge, BMA, RWA, Sprinkler, Notstrom, Sicherheitsdienst, GLT-Alarmierung | Vor Go-live zwingend klären |
| Hoch | Ausfall beeinträchtigt wesentliche Betriebs- oder Serviceleistungen | Kälte, Lüftung, Entsorgung, Winterdienst, CAFM, Ticketsystem | Vor Go-live vertraglich und operativ absichern |
| Mittel | Ausfall führt zu Qualitäts-, Komfort- oder Effizienzproblemen | Glasreinigung, Grünpflege, Sonderreinigung, Verbrauchsmaterial | In Start-up oder Hypercare steuern |
| Niedrig | Ausfall betrifft Optimierung oder seltene Zusatzleistungen | Sonderprojekte, optionale Services, nicht kritische Beratungsleistungen | Nachgelagert planen |
Übernahmemodelle für Drittverträge
Für bestehende Drittverträge gibt es mehrere mögliche Modelle. Die richtige Wahl hängt von Vertragstyp, rechtlicher Zulässigkeit, Kosten, Laufzeit, Kritikalität, Auftraggeberstrategie und Leistungsmodell ab.
| Übernahmemodell | Beschreibung | Geeignet für | Risiken |
|---|---|---|---|
| Vertragsübernahme durch neuen FM-Dienstleister | Neuer Dienstleister tritt in bestehenden Drittvertrag ein | Verträge, die künftig vollständig vom FM-Dienstleister gesteuert werden sollen | Zustimmung, Haftung, Altrisiken und Preisbedingungen prüfen |
| Fortführung beim Auftraggeber | Auftraggeber bleibt Vertragspartner, FM-Dienstleister koordiniert operativ | strategische oder konzernweite Rahmenverträge | Schnittstellen und Nachweise müssen klar geregelt sein |
| Beistellung an den FM-Dienstleister | Auftraggeber stellt bestehende Drittleistung zur Nutzung oder Koordination bereit | Systemverträge, Prüforganisationen, zentrale Lieferverträge | Verantwortungsabgrenzung muss präzise sein |
| Neuabschluss durch FM-Dienstleister | Neuer Dienstleister beauftragt Drittleister selbst | Spezialleistungen als Teil des Haupt-FM-Vertrags | Kosten, Qualifikation, Freigabe und Nachweise regeln |
| Neuvergabe durch Auftraggeber | Auftraggeber schreibt Drittleistung separat neu aus | strategische oder besonders kritische Leistungen | Koordination mit FM-Dienstleister sicherstellen |
| Kündigung ohne Übernahme | Drittvertrag wird beendet und Leistung entfällt oder wird integriert | nicht mehr benötigte oder doppelte Verträge | Leistungslücke vermeiden |
| Parallelphase | Altvertrag läuft zeitlich befristet weiter, bis neuer Vertrag wirksam ist | kritische Leistungen mit Kündigungsfrist oder Übergangsrisiko | Kosten und Zuständigkeiten in Übergangsphase klären |
| Rahmenvertragliche Einbindung | Leistung bleibt über bestehenden Konzern- oder Rahmenvertrag abgesichert | Portfolios, standortübergreifende Standards | lokale operative Schnittstellen regeln |
Drittvertragsregister als Grundlage
Ein Drittvertragsregister ist die zentrale Übersicht aller relevanten Drittverträge. Ohne ein solches Register ist nicht erkennbar, welche Verträge bestehen, welche Fristen laufen und welche Leistungen in den Start-up einzubinden sind.
| Feld im Drittvertragsregister | Erläuterung |
|---|---|
| Vertragsnummer | eindeutige Identifikation |
| Vertragspartner | Name des Drittunternehmens |
| Leistungsbereich | Technik, Reinigung, Sicherheit, Entsorgung, Systeme, Prüfung, Außenanlagen |
| Leistungsbeschreibung | Kurzbeschreibung der geschuldeten Leistung |
| Objektbezug | Standort, Gebäude, Anlage, Fläche oder Nutzerbereich |
| Vertragspartner Auftraggeber | Auftraggeber, bisheriger Dienstleister, Nutzer, Konzernstelle oder Dritter |
| Laufzeit | Beginn, Ende und Verlängerungsoptionen |
| Kündigungsfrist | Fristen und Termine für Beendigung |
| Kosten | Pauschale, Einzelpreise, Zusatzkosten, Indexierung |
| Kritikalität | sehr hoch, hoch, mittel, niedrig |
| Betreiberpflichtenbezug | Prüfpflicht, Nachweis, Mängel, Genehmigung oder Sicherheitsrelevanz |
| Nachweise | Prüfberichte, Wartungsprotokolle, Zertifikate, Leistungsscheine |
| Systembezug | CAFM, GLT, DMS, Ticketsystem, Lizenz, Datenzugriff |
| Übernahmemodell | Vertragsübernahme, Fortführung, Beistellung, Neuvergabe oder Kündigung |
| Verantwortlicher | Auftraggeber, neuer FM-Dienstleister, Einkauf, HSE, IT oder Fachbereich |
| Status | offen, geprüft, zu übernehmen, zu kündigen, neu zu vergeben, nicht relevant |
| Risiko | Auswirkung bei ungeklärtem Vertrag |
| Maßnahme | Klärung, Freigabe, Kündigung, Neuabschluss, Unterweisung, Datenübergabe |
| Fälligkeit | Termin für Entscheidung oder Umsetzung |
Analyse bestehender Drittverträge
Vor einer Übernahme müssen alle bestehenden Drittverträge systematisch analysiert werden. Dabei geht es nicht nur um Laufzeit und Kosten, sondern auch um Leistung, Nachweise, Risiken, Schnittstellen und Start-up-Relevanz.
| Analysefeld | Leitfrage |
|---|---|
| Vertragsbestand | Welche Drittverträge bestehen aktuell? |
| Vertragspartner | Wer ist rechtlicher Vertragspartner? |
| Leistungsumfang | Welche Leistungen sind konkret geschuldet? |
| Objektbezug | Für welche Gebäude, Anlagen oder Flächen gilt der Vertrag? |
| Laufzeit | Wann beginnt und endet der Vertrag? |
| Kündigung | Welche Fristen und Optionen bestehen? |
| Kosten | Welche Vergütung, Zuschläge und Zusatzkosten gelten? |
| Kritikalität | Welche Auswirkungen hat ein Ausfall der Leistung? |
| Betreiberpflichten | Bestehen Prüf-, Nachweis- oder Sicherheitsrelevanzen? |
| Dokumentation | Welche Berichte und Nachweise werden geliefert? |
| Systemzugang | Gibt es Daten, Lizenzen, Schnittstellen oder Fernwartungen? |
| Gewährleistung | Bestehen Mängelrechte, Garantien oder laufende Ansprüche? |
| Haftung | Welche Haftungsregelungen bestehen? |
| Datenschutz | Werden personenbezogene oder sensible Daten verarbeitet? |
| Übertragbarkeit | Kann der Vertrag übernommen, abgetreten oder fortgeführt werden? |
| Start-up-Maßnahmen | Was muss vor Go-live geklärt werden? |
Vertragsprüfung vor Übernahme
Die Übernahme von Drittverträgen sollte vor Vertragsabschluss des neuen FM-Hauptvertrags geprüft werden. Rechtliche, kaufmännische und fachliche Fragen müssen zusammen betrachtet werden.
| Prüfpunkt | Bedeutung |
|---|---|
| Zustimmungserfordernis | Klären, ob alle Vertragsparteien einer Übernahme zustimmen müssen |
| Übertragbarkeit | Prüfen, ob der Vertrag auf den neuen Dienstleister übertragen werden kann |
| Kündigungsrechte | Bewerten, ob Beendigung oder Neuvergabe möglich und sinnvoll ist |
| Laufzeitbindung | Erkennen, ob lange Restlaufzeiten die neue FM-Struktur blockieren |
| Preisbedingungen | Prüfen, ob bestehende Preise marktgerecht und kalkulierbar sind |
| Leistungsumfang | Klären, ob die Leistung zum neuen FM-Vertrag passt |
| Haftung und Gewährleistung | Altansprüche, Mängelrechte und Verantwortlichkeiten abgrenzen |
| Datenschutz | Prüfen, ob Datenverarbeitung und Zugriffe zulässig und geregelt sind |
| Systemrechte | Klären, ob Lizenzen, Datenzugriffe und Fernwartung übertragbar sind |
| Dokumentationspflichten | Sicherstellen, dass Nachweise weiterhin verfügbar sind |
| Eskalation | Klären, wie Leistungsstörungen des Drittvertragspartners behandelt werden |
| Abrechnungslogik | Prüfen, wer Kosten trägt, prüft und freigibt |
Drittverträge und Betreiberpflichten
Viele Drittverträge sind unmittelbar mit Betreiberpflichten verbunden. Dazu gehören Prüfungen, Wartungen, Nachweise, Mängelverfolgung und sicherheitsrelevante Anlagen. Diese Verträge dürfen im Dienstleisterwechsel nicht verloren gehen oder ungeklärt bleiben.
| Betreiberpflichtenrelevanter Drittvertrag | Kritische Inhalte |
|---|---|
| Aufzugsservice | Wartung, Notruf, Befreiung, Prüfberichte, Mängel, Notfallkontakte |
| Brandmeldeanlage | Wartung, Störungsmanagement, Prüfberichte, Feuerwehrschnittstelle |
| RWA-Anlagen | Funktionsprüfung, Wartung, Nachweise, Mängel |
| Sprinkleranlage | Prüfungen, Wartungen, Mängel, technische Dokumentation |
| Sicherheitsbeleuchtung | Prüffristen, Prüfprotokolle, Störungen, Instandsetzung |
| Elektroprüfungen | Prüffristen, Prüfberichte, Mängel, Schaltberechtigungen |
| Trinkwasserhygiene | Probenahmen, Prüfberichte, Maßnahmen, gesetzliche Fristen |
| Kälteanlagen | Wartung, Dichtheitsprüfung, Fachkunde, Nachweise |
| Brandschutztechnik | Feuerlöscher, Brandschutztüren, Wandhydranten, Prüfstatus |
| Gefahrstoffentsorgung | Nachweise, Behälter, Entsorgungswege, gesetzliche Anforderungen |
| Schädlingsmonitoring | Hygiene, Kontrollberichte, Maßnahmen |
| Notruf- und Alarmaufschaltung | Erreichbarkeit, Meldewege, Eskalation, Störungsmanagement |
Drittverträge und Systemrechte
Systemverträge sind besonders kritisch, weil sie die digitale Betriebsfähigkeit beeinflussen. Beim Dienstleisterwechsel muss geklärt werden, ob der neue FM-Dienstleister Zugriff auf die erforderlichen Systeme erhält oder ob Systeme abgelöst werden.
| Systemvertrag | Kritische Fragen |
|---|---|
| CAFM-System | Wer ist Lizenznehmer, wer hat Datenrechte, wer darf Daten exportieren? |
| Ticketsystem | Können Nutzer und neuer Dienstleister weiterarbeiten? |
| DMS | Sind Dokumente zugänglich, exportierbar und berechtigt nutzbar? |
| GLT / Gebäudeautomation | Wer hat Bedienrechte, Alarmzugriff, Fernwartung und Adminrechte? |
| Zutrittssystem | Wer verwaltet Karten, Ausweise, Berechtigungen und Sicherheitsbereiche? |
| Zeiterfassungssystem | Werden personenbezogene Daten verarbeitet und wer darf zugreifen? |
| Alarmaufschaltung | Wer erhält Alarme, wie erfolgt Eskalation und wer ist Vertragspartner? |
| Energie- oder Messdatenplattform | Wer erhält Verbrauchsdaten und Auswertungen? |
| Mobile Apps | Wer besitzt Lizenzen, Geräte, Daten und Rückmeldeinformationen? |
| Schnittstellensoftware | Wer betreibt, wartet und bezahlt Schnittstellen zwischen Systemen? |
Drittverträge und Datenrückgabe
Drittverträge können wichtige Daten erzeugen. Diese Daten müssen beim Dienstleisterwechsel zugänglich bleiben. Andernfalls gehen Wartungshistorien, Prüfberichte, Tickets, Verbrauchsdaten oder Systeminformationen verloren.
| Datentyp aus Drittverträgen | Bedeutung |
|---|---|
| Wartungshistorien | Grundlage für Zustand, wiederkehrende Störungen und Planung |
| Prüfberichte | Grundlage für Betreiberpflichten und Auditfähigkeit |
| Mängellisten | Grundlage für Maßnahmen- und Risikosteuerung |
| Systemprotokolle | Grundlage für technische Nachvollziehbarkeit |
| Ticketdaten | Grundlage für Servicequalität und SLA |
| Verbrauchsdaten | Grundlage für Energie-, Medien- und Betriebskostenbewertung |
| Zugangsdaten | Grundlage für Berechtigungsmanagement |
| Alarmhistorien | Grundlage für Störungsanalyse und Notfallmanagement |
| Leistungsnachweise | Grundlage für Abnahme und Abrechnung |
| Nachunternehmerberichte | Grundlage für Fachleistungen und Qualität |
Drittverträge und Nachunternehmersteuerung
Wenn bestehende Drittvertragspartner künftig durch den neuen FM-Dienstleister gesteuert werden sollen, müssen sie als Nachunternehmer oder beigestellte Dritte in die neue Betriebsorganisation eingebunden werden.
| Steuerungsthema | Regelung |
|---|---|
| Beauftragung | Wer beauftragt den Drittvertragspartner künftig? |
| Weisungsbefugnis | Darf der FM-Dienstleister dem Drittvertragspartner operative Anweisungen geben? |
| Leistungsumfang | Welche Leistungen sind Bestandteil des Drittvertrags und welche des FM-Vertrags? |
| Unterweisung | Wird der Drittvertragspartner objekt- und tätigkeitsbezogen unterwiesen? |
| Zutritt | Wer organisiert Schlüssel, Ausweise und Freigaben? |
| Systemnutzung | Erhält der Drittvertragspartner Zugang zu Tickets, Aufträgen oder DMS? |
| Rückmeldung | Wie werden Leistungen, Störungen, Mängel und Prüfberichte gemeldet? |
| Qualität | Wer kontrolliert die Leistung? |
| Eskalation | Wie wird bei Verzug, Ausfall oder Mangel eskaliert? |
| Abrechnung | Wer prüft Rechnungen und Leistungsnachweise? |
| Datenschutz | Welche Daten darf der Drittvertragspartner verarbeiten? |
| Auftraggeberfrage | Bedeutung |
|---|---|
| Welche Drittverträge bestehen? | Grundlage für Transparenz und Risikobewertung |
| Welche Verträge sind betriebskritisch? | Priorisierung für Go-live |
| Welche Verträge sollen beim Auftraggeber verbleiben? | strategische und kaufmännische Entscheidung |
| Welche Verträge soll der neue FM-Dienstleister übernehmen? | Klärung von Verantwortung und Steuerung |
| Welche Verträge sind zu kündigen oder neu zu vergeben? | Vermeidung doppelter oder unpassender Leistungen |
| Welche Kosten entstehen? | Budget- und Vergütungsrelevanz |
| Welche Nachweise werden benötigt? | Betreiberpflichten und Auditfähigkeit |
| Welche Vertragspartner müssen informiert werden? | rechtliche und operative Abstimmung |
| Welche Risiken bestehen aus Altverträgen? | Haftung, Mängel, Gewährleistung und Restlaufzeiten |
| Welche Fristen sind startkritisch? | Kündigung, Verlängerung, Prüfung, Wartung und Go-live |
Aus Sicht des neuen FM-Dienstleisters ist entscheidend, welche Drittleistungen er operativ steuern muss, welche Verträge er selbst übernimmt und wo seine Verantwortung endet.
| Auftragnehmerfrage | Bedeutung |
|---|---|
| Welche Drittverträge beeinflussen meine Leistung? | Grundlage für Betriebsplanung |
| Welche Drittleister muss ich koordinieren? | Nachunternehmer- und Schnittstellenmanagement |
| Habe ich Weisungsrechte? | Operative Steuerbarkeit |
| Welche Nachweise erhalte ich? | Leistungs- und Betreiberpflichtennachweise |
| Welche Kosten sind in meiner Vergütung enthalten? | Kalkulations- und Nachtragsrisiko |
| Welche Leistungen sind beigestellt? | Abgrenzung von Verantwortung |
| Welche Systemrechte entstehen aus Drittverträgen? | digitale Arbeitsfähigkeit |
| Welche Altlasten bestehen? | Abgrenzung von Mängeln und Haftung |
| Welche Fristen laufen? | Wartung, Prüfung, Kündigung, Verlängerung |
| Welche Drittleister müssen vor Go-live unterwiesen werden? | Arbeitssicherheit und Fremdfirmen-Compliance |
Drittverträge aus Drittvertragspartnersicht
Auch der Drittvertragspartner benötigt Klarheit. Er muss wissen, wer künftig sein Ansprechpartner ist, wer Leistungen abruft, wer Freigaben erteilt, wer Rechnungen prüft und wie Nachweise zu liefern sind.
| Drittvertragspartnerfrage | Bedeutung |
|---|---|
| Wer ist künftig Vertragspartner? | rechtliche Grundlage |
| Wer ist operativer Ansprechpartner? | Tagesgeschäft und Einsatzplanung |
| Wer darf Leistungen abrufen? | Vermeidung informeller Beauftragung |
| Wer gibt Zusatzleistungen frei? | Kosten- und Abrechnungssicherheit |
| An wen werden Nachweise geliefert? | Dokumentation und Betreiberpflichten |
| Welche Systeme sind zu nutzen? | Tickets, Aufträge, Prüfberichte, Rückmeldungen |
| Welche Sicherheitsregeln gelten? | Unterweisung, Zutritt, PSA, Freigaben |
| Welche Eskalationswege gelten? | Verzug, Mängel, Notfälle |
| Welche Daten dürfen verarbeitet werden? | Datenschutz und Informationssicherheit |
| Wie erfolgt die Übergabe bei Vertragsende? | Exit-Fähigkeit |
Drittverträge müssen mit dem Haupt-FM-Vertrag abgestimmt werden. Andernfalls entstehen Doppelvergütung, Leistungslücken oder unklare Zuständigkeiten.
| Abgrenzungsthema | Klärung |
|---|---|
| Wartung | Wird die Wartung durch Drittvertrag oder Hauptdienstleister erbracht? |
| Entstörung | Wer ist für Sofortmaßnahmen, Diagnose und Beauftragung zuständig? |
| Prüfungen | Wer beauftragt, begleitet und dokumentiert Prüfungen? |
| Mängelbeseitigung | Wer entscheidet über Maßnahmen und Kosten? |
| Ersatzteile | Wer beschafft, lagert und bezahlt Ersatzteile? |
| Rufbereitschaft | Wer wird im Notfall zuerst informiert? |
| Nutzerkommunikation | Wer informiert Nutzer über Störungen oder Einschränkungen? |
| Dokumentation | Wer erhält, prüft und archiviert Nachweise? |
| Abrechnung | Wer prüft Drittleisterrechnungen und ordnet Kosten zu? |
| Qualitätskontrolle | Wer kontrolliert die Leistung des Drittvertragspartners? |
Drittvertragsübernahme im Start-up-Prozess

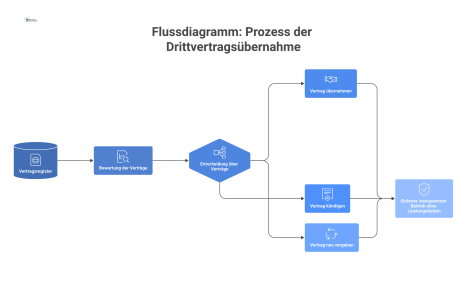

Die Übernahme von Drittverträgen sollte als eigener Teilprozess im Start-up behandelt werden. Sie beginnt mit der Bestandsaufnahme und endet mit der operativen Einbindung in den Regelbetrieb.
| Phase | Inhalt | Ergebnis |
|---|---|---|
| 1. Drittvertragsinventar erstellen | Alle relevanten Drittverträge erfassen | Drittvertragsregister |
| 2. Kritikalität bewerten | Betrieb, Sicherheit, Betreiberpflichten, Kosten und Nutzerwirkung einschätzen | Prioritätenliste |
| 3. Vertragsprüfung durchführen | Laufzeit, Kündigung, Übertragbarkeit, Kosten, Leistung und Risiken prüfen | Vertragsanalyse |
| 4. Übernahmemodell festlegen | Fortführung, Übernahme, Beistellung, Neuvergabe oder Kündigung entscheiden | Übernahmeentscheidung |
| 5. Schnittstellen klären | Auftraggeber, FM-Dienstleister und Drittvertragspartner abgrenzen | Schnittstellenmatrix |
| 6. Nachweise sichern | Prüfberichte, Wartungsprotokolle, Zertifikate und Daten übernehmen | Nachweisliste |
| 7. Kommunikation durchführen | Drittvertragspartner über künftige Ansprechpartner und Prozesse informieren | Kommunikationsnachweis |
| 8. Unterweisungen organisieren | Fremdfirmenunterweisung, Zutritt, PSA und Freigaben durchführen | Unterweisungsnachweise |
| 9. Systemintegration vorbereiten | Tickets, DMS, CAFM, GLT und Reporting einbinden | Systemstatus |
| 10. Go-live prüfen | Kritische Drittverträge auf Startfähigkeit prüfen | Betriebsbereitschaftscheck |
| 11. Hypercare steuern | Anfangsprobleme mit Drittvertragspartnern nachverfolgen | Restpunkteliste |
| 12. Regelbetrieb überführen | laufende Steuerung, Reporting und Eskalation etablieren | stabile Drittvertragssteuerung |
Drittvertragsübernahme in der Verhandlung
Die FM-Vereinbarung muss regeln, wie bestehende Drittverträge behandelt werden. Dies sollte vor Vertragsabschluss verhandelt werden, weil Drittverträge erhebliche Auswirkungen auf Preis, Leistung und Verantwortung haben.
| Verhandlungspunkt | Klärung |
|---|---|
| Drittvertragsliste | Welche Drittverträge sind Bestandteil der Verhandlung? |
| Übernahmemodell | Welche Verträge übernimmt der neue FM-Dienstleister? |
| Fortführung | Welche Verträge bleiben beim Auftraggeber? |
| Beistellung | Welche Drittleistungen werden dem Dienstleister beigestellt? |
| Kündigung | Welche Verträge werden beendet und bis wann? |
| Neuvergabe | Welche Leistungen werden neu vergeben? |
| Kosten | Welche Kosten sind in der FM-Vergütung enthalten? |
| Haftung | Wer haftet für Altlasten, Mängel oder Drittleisterfehler? |
| Weisungsrechte | Darf der FM-Dienstleister Drittleister operativ steuern? |
| Nachweise | Welche Berichte und Protokolle sind zu liefern? |
| Systeme | Welche Systemrechte und Datenzugänge sind erforderlich? |
| Go-live | Welche Drittverträge müssen vor Betriebsbeginn geklärt sein? |
| Hypercare | Wie werden Drittvertragsprobleme nach Go-live gesteuert? |
| Exit | Wie werden Drittverträge am Vertragsende übergeben? |
Vertragsregelungen zur Drittvertragsübernahme
| Vertragsregelung | Inhalt |
|---|---|
| Drittvertragsregister als Anlage | Vollständige Übersicht relevanter Drittverträge |
| Übernahmematrix | Entscheidung je Vertrag: übernehmen, fortführen, beistellen, kündigen, neu vergeben |
| Verantwortungsmatrix | Zuständigkeiten für Steuerung, Nachweis, Kosten und Eskalation |
| Zustimmungsverfahren | Regelung, wie erforderliche Zustimmungen eingeholt werden |
| Kostenregelung | Behandlung laufender Kosten, Zusatzkosten, Übernahmekosten und Kündigungskosten |
| Leistungsabgrenzung | Abgrenzung zum Haupt-FM-Vertrag und zu Sonderleistungen |
| Nachweispflichten | Prüfberichte, Wartungsprotokolle, Zertifikate, Leistungsnachweise |
| System- und Datenrechte | Zugriff, Datenexport, Schnittstellen und Fernwartung |
| Arbeitssicherheit | Unterweisung, Zutritt, Freigaben und Fremdfirmenkoordination |
| Eskalation | Vorgehen bei Ausfall, Verzug, Mängeln oder Konflikten |
| Altlastenregelung | Umgang mit bestehenden Mängeln, Gewährleistung und offenen Forderungen |
| Go-live-Bedingungen | Kritische Drittverträge als Teil der Betriebsbereitschaft |
| Exit-Regelung | Rückgabe, Weitergabe oder Beendigung von Drittverträgen bei Vertragsende |
Drittverträge und kaufmännische Steuerung
Drittverträge beeinflussen Kosten, Budgets, Abrechnung und Nachträge. Die kaufmännische Einbindung muss vor Go-live geklärt sein.
| Kaufmännisches Thema | Klärung |
|---|---|
| Kostenübernahme | Wer trägt die laufenden Kosten des Drittvertrags? |
| Preisbestandteile | Sind Drittvertragskosten in der FM-Pauschale enthalten? |
| Weiterbelastung | Werden Drittkosten an den Auftraggeber weitergegeben? |
| Rechnungsprüfung | Wer prüft Rechnungen des Drittvertragspartners? |
| Freigaben | Wer darf Zusatzleistungen aus Drittverträgen beauftragen? |
| Nachträge | Wie werden geänderte Drittleistungen behandelt? |
| Kündigungskosten | Wer trägt Kosten aus vorzeitiger Beendigung? |
| Doppelvergütung | Wird dieselbe Leistung im Drittvertrag und FM-Vertrag vergütet? |
| Leistungsnachweise | Welche Nachweise sind Voraussetzung für Zahlung? |
| Budgetzuordnung | Welche Kostenstellen oder Objekte sind betroffen? |
| Indexierung | Welche Preisfortschreibungen gelten? |
| Preisvergleich | Ist Fortführung oder Neuvergabe wirtschaftlicher? |
Drittverträge und rechtliche Prüfung
Die rechtliche Behandlung bestehender Drittverträge muss sorgfältig geprüft werden. Dies gilt insbesondere bei Vertragsübernahmen, Abtretungen, Kündigungen, Datenschutz, Haftung, Gewährleistung, Lizenzen und langen Laufzeiten.
| Kaufmännisches Thema | Klärung |
|---|---|
| Kostenübernahme | Wer trägt die laufenden Kosten des Drittvertrags? |
| Preisbestandteile | Sind Drittvertragskosten in der FM-Pauschale enthalten? |
| Weiterbelastung | Werden Drittkosten an den Auftraggeber weitergegeben? |
| Rechnungsprüfung | Wer prüft Rechnungen des Drittvertragspartners? |
| Freigaben | Wer darf Zusatzleistungen aus Drittverträgen beauftragen? |
| Nachträge | Wie werden geänderte Drittleistungen behandelt? |
| Kündigungskosten | Wer trägt Kosten aus vorzeitiger Beendigung? |
| Doppelvergütung | Wird dieselbe Leistung im Drittvertrag und FM-Vertrag vergütet? |
| Leistungsnachweise | Welche Nachweise sind Voraussetzung für Zahlung? |
| Budgetzuordnung | Welche Kostenstellen oder Objekte sind betroffen? |
| Indexierung | Welche Preisfortschreibungen gelten? |
| Preisvergleich | Ist Fortführung oder Neuvergabe wirtschaftlicher? |
Drittverträge und Datenschutz
Drittverträge können personenbezogene Daten, Sicherheitsdaten oder vertrauliche Gebäudedaten betreffen. Besonders relevant sind Zutrittssysteme, Zeiterfassung, Sicherheitsdienst, Videoüberwachung, Ticketsysteme, CAFM, Nutzerportale und IT-Support.
| Datenschutzthema | Klärung |
|---|---|
| Datenarten | Welche personenbezogenen oder sensiblen Daten werden verarbeitet? |
| Rollen | Wer ist Verantwortlicher, Auftragsverarbeiter oder gemeinsam Beteiligter? |
| Zugriff | Wer darf welche Daten sehen oder bearbeiten? |
| Systemwechsel | Werden Daten an den neuen Dienstleister übertragen? |
| Löschung | Welche Daten sind zu löschen oder zu sperren? |
| Aufbewahrung | Welche Nachweise müssen aufbewahrt werden? |
| Nachunternehmer | Haben Drittvertragspartner Zugriff auf personenbezogene Daten? |
| Sicherheitsbereiche | Werden vertrauliche Gebäudedaten geschützt? |
| Protokollierung | Werden Zugriffe und Änderungen nachvollziehbar dokumentiert? |
| Vertragsanlage | Sind Datenschutzanforderungen in Dritt- und FM-Vertrag abgestimmt? |
Drittverträge und Arbeitssicherheit
Auch Drittvertragspartner müssen sicher in den FM-Betrieb eingebunden werden. Dies betrifft insbesondere Fremdfirmenunterweisung, Gefährdungen, PSA, Zutritt, Arbeitsfreigaben und Notfallverfahren.
| Arbeitssicherheitsthema | Anforderung |
|---|---|
| Fremdfirmenunterweisung | Drittvertragspartner werden objekt- und tätigkeitsbezogen unterwiesen |
| Gefährdungsinformationen | besondere Gefährdungen in technischen Räumen, Dächern, Schächten oder Sonderbereichen werden mitgeteilt |
| PSA | erforderliche persönliche Schutzausrüstung wird definiert |
| Arbeitsfreigaben | Heißarbeiten, Schaltungen, Dacharbeiten und Gefahrstoffe werden genehmigt |
| Zutritt | Sicherheitsbereiche, Begleitpflichten und Schließberechtigungen werden geregelt |
| Nachweis | Unterweisungen, Freigaben und Qualifikationen werden dokumentiert |
| Notfallverfahren | Verhalten bei Brand, Unfall, Wasserschaden oder Störung wird vermittelt |
| Koordination | parallele Arbeiten mehrerer Firmen werden abgestimmt |
| Eskalation | Sicherheitsverstöße werden gemeldet und behandelt |
| Audit | Einhaltung von Sicherheitsregeln kann geprüft werden |
Drittvertragspartner liefern häufig wichtige Dokumente. Diese müssen in die zentrale FM-Dokumentation eingebunden werden.
| Dokument | Bedeutung |
|---|---|
| Wartungsprotokolle | Nachweis der durchgeführten Leistung |
| Prüfberichte | Grundlage für Betreiberpflichten |
| Mängelberichte | Grundlage für Maßnahmenmanagement |
| Zertifikate | Nachweis von Fachkunde und Zulassung |
| Unterweisungsnachweise | Nachweis sicherer Fremdfirmeneinbindung |
| Leistungsnachweise | Grundlage für Abrechnung und Qualitätssicherung |
| Fotodokumentation | Nachweis von Zustand, Mangel oder Abschluss |
| Systemprotokolle | Nachweis technischer Eingriffe oder Alarme |
| Einsatzberichte | Dokumentation von Störung, Notfall oder Sonderleistung |
| Abschlussberichte | Zusammenfassung größerer Prüfungen oder Projekte |
Drittvertragsübernahme und Go-live
Vor dem Go-live muss geprüft werden, ob alle startkritischen Drittverträge geklärt sind. Diese Prüfung ist Bestandteil der Betriebsbereitschaft.
| Go-live-Prüffeld | Leitfrage |
|---|---|
| Kritische Drittverträge | Sind alle sicherheits- und betriebsrelevanten Drittverträge identifiziert? |
| Übernahmemodell | Ist je Vertrag entschieden, ob Übernahme, Fortführung, Beistellung oder Neuvergabe gilt? |
| Vertragspartner | Wissen alle Drittvertragspartner, wer künftig Ansprechpartner ist? |
| Notfallkontakte | Sind Rufnummern, Bereitschaften und Eskalationen aktuell? |
| Prüfpflichten | Sind Fristen, Prüfberichte und Mängel übernommen? |
| Nachweise | Sind kritische Nachweise verfügbar und in der Dokumentation abgelegt? |
| Zutritt | Haben Drittleister erforderliche Berechtigungen? |
| Unterweisung | Sind Drittleister für Startleistungen unterwiesen? |
| Systeme | Sind Systemzugänge und Datenrechte geklärt? |
| Kosten | Sind Drittvertragskosten und Freigaben geklärt? |
| Schnittstellen | Ist die operative Steuerung zwischen FM-Dienstleister und Drittvertragspartner definiert? |
| Restpunkte | Sind offene Drittvertragsthemen priorisiert und terminiert? |
Drittvertragsübernahme in der Hypercare
In den ersten Wochen nach Go-live zeigt sich, ob Drittvertragspartner tatsächlich in den neuen Betrieb integriert sind. Hypercare sollte daher Drittverträge ausdrücklich überwachen.
| Hypercare-Thema | Prüfung |
|---|---|
| Leistungsstart | Erbringen Drittvertragspartner ihre Leistungen ohne Unterbrechung? |
| Ticketintegration | Werden Drittleistungen korrekt beauftragt und rückgemeldet? |
| Nachweise | Kommen Prüfberichte, Protokolle und Leistungsscheine vollständig an? |
| Eskalation | Funktionieren Ansprechpartner und Reaktionswege? |
| Systemzugang | Sind Fernwartung, GLT, CAFM oder DMS-Zugriffe stabil? |
| Notfallkontakte | Funktionieren Rufbereitschaften und Alarmwege? |
| Nutzerwirkung | Gibt es Beschwerden wegen externer Leistungen? |
| Kosten | Werden Rechnungen korrekt zugeordnet und geprüft? |
| Unterweisung | Sind alle eingesetzten Personen unterwiesen? |
| Restpunkte | Werden offene Vertrags- oder Dokumentationsfragen geschlossen? |
Risiken ohne Drittvertragssteuerung
| Risiko | Ursache | Mögliche Folge | Gegenmaßnahme |
|---|---|---|---|
| Leistungsausfall | Drittvertrag endet oder ist nicht übergeben | Wartung, Prüfung oder Service fällt aus | Drittvertragsregister und Übernahmeplan |
| Compliance-Lücke | Prüfvertrag oder Berichtspflicht ungeklärt | Betreiberpflichten werden verletzt | Prüfpflichtenbezug bewerten |
| Notfallverzug | Notruf- oder Bereitschaftsvertrag nicht eingebunden | kritische Störungen werden verzögert bearbeitet | Notfallkontakte und Eskalation prüfen |
| Doppelvergütung | Leistung ist im Drittvertrag und FM-Vertrag enthalten | unnötige Kosten | Leistungsabgrenzung erstellen |
| Nachtragsrisiko | Drittleistungen sind nicht kalkuliert | Mehrkosten im Start-up oder Betrieb | Drittkosten transparent verhandeln |
| Systemverlust | Systemvertrag oder Lizenz liegt beim Vordienstleister | CAFM, DMS oder GLT nicht nutzbar | Systemverträge und Datenrechte prüfen |
| Datenverlust | Drittvertragspartner liefern keine Historien | Wartungs- und Prüfgrundlagen fehlen | Datenrückgabe regeln |
| Sicherheitsrisiko | Drittleister nicht unterwiesen | Fremdfirmen arbeiten unsicher | Unterweisungs- und Zutrittsprozess |
| Haftungsstreit | Altlasten und Mängel nicht abgegrenzt | Kosten- und Verantwortungsstreit | Übergabe- und Mängelstatus dokumentieren |
| Nutzerbeschwerden | externe Leistungen nicht in Serviceprozess eingebunden | Servicequalität sinkt | Ticket- und Rückmeldeweg definieren |
| Kündigungsfrist versäumt | Vertragsfristen nicht geprüft | unnötige Bindung oder automatische Verlängerung | Fristenmonitoring im Register |
| Datenschutzverstoß | System- oder Nutzerdaten ungeklärt übertragen | Compliance-Risiken | Datenschutzprüfung |
Typische Fehler bei der Übernahme von Drittverträgen
| Fehler | Folge | Vermeidung |
|---|---|---|
| Drittverträge werden erst nach Go-live betrachtet | Kritische Leistungen starten ungeordnet | Drittvertragsregister vor Vertragsabschluss erstellen |
| Nur kaufmännische Verträge werden geprüft | Betriebs- und Compliance-Risiken bleiben unerkannt | Fachliche, rechtliche und operative Prüfung verbinden |
| Laufzeiten und Kündigungsfristen werden übersehen | automatische Verlängerung oder Leistungslücke | Fristenmonitoring aufbauen |
| Vertragsübernahme wird pauschal angenommen | Zustimmung oder Übertragbarkeit fehlt | Übernahmefähigkeit rechtlich prüfen |
| Drittleistungen werden doppelt ausgeschrieben | Doppelvergütung und Zuständigkeitsstreit | Leistungsabgrenzung zwischen FM-Vertrag und Drittvertrag |
| Nachweise werden nicht übernommen | Audit- und Betreiberpflichtenrisiken | Dokumentations- und Nachweisübergabe regeln |
| Systemverträge werden vergessen | digitale Betriebsfähigkeit fehlt | Systemrechte, Lizenzen und Datenexport prüfen |
| Drittleister werden nicht unterwiesen | Arbeitssicherheitsrisiken | Fremdfirmenunterweisung vor Einsatz |
| Notfallkontakte bleiben alt | Störungen werden falsch eskaliert | Kontaktlisten vor Go-live aktualisieren |
| Drittvertragskosten sind nicht kalkuliert | Nachträge und Budgetprobleme | Kostenmatrix und Preislogik erstellen |
| Verantwortlichkeiten bleiben unklar | Auftraggeber, FM-Dienstleister und Drittleister arbeiten aneinander vorbei | RACI- und Schnittstellenmatrix verwenden |
| Exit-Regelung fehlt | nächster Wechsel verliert Daten und Verträge | Exit-Regelung für Drittverträge aufnehmen |
Checkliste Übernahme von Drittverträgen
| Prüfpunktthema | Leitfrage |
|---|---|
| Drittvertragsregister | Sind alle relevanten Drittverträge erfasst? |
| Vertragspartner | Ist klar, wer aktuell Vertragspartner ist? |
| Leistungsumfang | Ist die Drittleistung fachlich beschrieben? |
| Objektbezug | Ist klar, für welche Gebäude, Anlagen oder Flächen der Vertrag gilt? |
| Kritikalität | Ist die Bedeutung für Betrieb, Sicherheit und Go-live bewertet? |
| Laufzeit | Sind Vertragsbeginn, Ende und Verlängerungen bekannt? |
| Kündigung | Sind Kündigungsfristen und Optionen geprüft? |
| Kosten | Sind laufende Kosten, Zusatzkosten und Preislogik bekannt? |
| Betreiberpflichten | Bestehen Prüf-, Nachweis- oder Sicherheitsrelevanzen? |
| Nachweise | Sind Prüfberichte, Wartungsprotokolle und Zertifikate verfügbar? |
| Übernahmemodell | Ist entschieden, ob Übernahme, Fortführung, Beistellung, Kündigung oder Neuvergabe gilt? |
| Zustimmung | Sind erforderliche Zustimmungen identifiziert? |
| Schnittstellen | Sind Ansprechpartner, Weisungsrechte, Rückmeldungen und Eskalationen geregelt? |
| Systeme | Sind Lizenzen, Zugriffe, Schnittstellen und Datenrechte geklärt? |
| Datenschutz | Sind Datenverarbeitung und Zugriffsrechte geprüft? |
| Arbeitssicherheit | Sind Unterweisung, Zutritt und Freigaben geregelt? |
| Notfallfähigkeit | Sind Bereitschaften, Rufnummern und Alarmwege aktualisiert? |
| Kostenverantwortung | Ist klar, wer Drittvertragskosten trägt und prüft? |
| Start-up-Maßnahmen | Sind Aufgaben vor Go-live terminiert? |
| Hypercare | Werden offene Drittvertragsfragen nach Betriebsbeginn verfolgt? |
| Exit | Ist die spätere Rückgabe oder Weitergabe geregelt? |
Drittvertragsmatrix für den Start-up
| Drittvertrag | Kritikalität | Übernahmemodell | Verantwortlicher | Start-up-Maßnahme | Go-live-Relevanz |
|---|---|---|---|---|---|
| Aufzugswartung | Sehr hoch | Fortführung / Beistellung | Auftraggeber / FM-Dienstleister | Notfallkontakte, Prüfberichte, Mängelstatus übernehmen | Ja |
| Brandmeldeanlage | Sehr hoch | Beistellung / Neuvergabe | Auftraggeber / FM-Dienstleister | Wartungsvertrag, Alarmwege, Prüfberichte klären | Ja |
| Winterdienst | Hoch | Neuabschluss / Übernahme | FM-Dienstleister | Flächen, Zeiten, Bereitschaft, Nachweise klären | saisonal ja |
| Entsorgung | Hoch | Fortführung beim Auftraggeber | Auftraggeber / FM-Dienstleister | Abholrhythmen, Behälter, Nachweise, Ansprechpartner klären | Ja |
| CAFM-Lizenz | Hoch | Beistellung / Systemwechsel | IT / FM-Dienstleister | Rechte, Datenimport, Export, Schnittstelle testen | Ja |
| GLT-Fernwartung | Sehr hoch | Fortführung / Beistellung | IT / Technik / FM-Dienstleister | Zugänge, Alarmwege, Bedienrechte klären | Ja |
| Glasreinigung | Mittel | Neuvergabe / Unterauftrag | FM-Dienstleister | Flächen, Frequenzen, Sicherheitsanforderungen klären | Nein, aber planbar |
| Schädlingsbekämpfung | Mittel bis hoch | Fortführung / Unterauftrag | FM-Dienstleister | Monitoring, Hygiene, Nachweise klären | abhängig vom Objekt |
| Sicherheitsdienst | Hoch bis sehr hoch | Fortführung / Neuvergabe | Auftraggeber / FM-Dienstleister | Revierpläne, Zutritt, Ereignismeldung klären | Ja |
| Feuerlöscherwartung | Hoch | Fortführung / Unterauftrag | FM-Dienstleister | Prüfstatus, Standorte, Berichte klären | Ja |
Dokumente zur Drittvertragsübernahme
| Dokument | Zweck |
|---|---|
| Drittvertragsregister | Übersicht aller relevanten Verträge |
| Vertragsanalyse | Bewertung von Leistung, Laufzeit, Kosten, Kündigung und Risiken |
| Kritikalitätsbewertung | Priorisierung nach Go-live- und Betriebsrelevanz |
| Übernahmematrix | Entscheidung je Vertrag über Übernahme, Fortführung, Beistellung, Neuvergabe oder Kündigung |
| Schnittstellenmatrix | Rollen, Verantwortlichkeiten, Weisungsrechte und Nachweise |
| Kostenmatrix | laufende Kosten, Zusatzkosten, Kündigungskosten und Kostenverantwortung |
| Nachweisliste | Prüfberichte, Wartungsprotokolle, Zertifikate und Leistungsnachweise |
| Kontaktliste | Ansprechpartner bei Drittvertragspartnern, Auftraggeber und FM-Dienstleister |
| Unterweisungsliste | Fremdfirmenunterweisungen und Sicherheitsnachweise |
| Systemrechteübersicht | Lizenzen, Zugänge, Datenrechte, Schnittstellen und Exporte |
| Go-live-Check | startkritische Drittverträge und offene Punkte |
| Hypercare-Restpunkteliste | nach Go-live weiterzuführende Drittvertragsthemen |
| Exit-Anlage | spätere Rückgabe, Weitergabe oder Beendigung der Drittverträge |
Qualitätskriterien einer guten Drittvertragsübernahme
| Qualitätskriterium | Beschreibung |
|---|---|
| Vollständigkeit | Alle relevanten Drittverträge sind identifiziert und dokumentiert. |
| Kritikalität | Verträge sind nach Betriebs-, Sicherheits-, Compliance- und Go-live-Relevanz bewertet. |
| Klare Entscheidung | Je Vertrag ist entschieden, ob Übernahme, Fortführung, Beistellung, Kündigung oder Neuvergabe gilt. |
| Vertragsklarheit | Laufzeiten, Kündigungen, Kosten, Leistungen und Risiken sind bekannt. |
| Verantwortlichkeit | Auftraggeber, FM-Dienstleister und Drittvertragspartner haben klare Rollen. |
| Nachweisfähigkeit | Prüfberichte, Wartungsprotokolle und Leistungsnachweise sind verfügbar. |
| Systemfähigkeit | Daten, Lizenzen, Zugänge und Schnittstellen sind geregelt. |
| Arbeitssicherheit | Unterweisung, Zutritt, PSA und Freigaben sind vorbereitet. |
| Wirtschaftlichkeit | Drittvertragskosten sind transparent und Doppelvergütungen vermieden. |
| Go-live-Fähigkeit | Startkritische Verträge sind vor Betriebsbeginn geklärt. |
| Hypercare-Fähigkeit | offene Drittvertragsthemen werden in der Anfangsphase gesteuert. |
| Exit-Fähigkeit | Drittverträge, Daten und Nachweise sind für den nächsten Wechsel übergabefähig. |
Nutzen einer strukturierten Drittvertragsübernahme
| Nutzen | Wirkung |
|---|---|
| Sicherer Betriebsstart | Kritische Drittleistungen laufen ab Go-live weiter. |
| Weniger Leistungslücken | Wartungen, Prüfungen, Systeme und Services werden nicht unterbrochen. |
| Bessere Betreiberpflichtensteuerung | Prüfverträge, Mängel und Nachweise bleiben sichtbar. |
| Höhere Kostentransparenz | Drittvertragskosten, Zusatzkosten und Kündigungsfolgen sind bekannt. |
| Weniger Nachträge | Leistungen werden sauber zwischen Hauptvertrag und Drittvertrag abgegrenzt. |
| Bessere Systemfähigkeit | Lizenzen, Datenrechte und Schnittstellen werden rechtzeitig geklärt. |
| Stärkere Arbeitssicherheit | Drittleister werden unterwiesen und koordiniert. |
| Schnellere Entstörung | Notfallkontakte, Bereitschaften und Eskalationen sind aktuell. |
| Bessere Dokumentation | Prüfberichte, Wartungsprotokolle und Nachweise werden zentral verfügbar. |
| Geringere Schnittstellenrisiken | Auftraggeber, FM-Dienstleister und Drittleister arbeiten auf klarer Grundlage. |
| Stabilere Hypercare | Anfangsprobleme mit Drittleistern werden gezielt gesteuert. |
| Wechselrobustheit | Der nächste Dienstleisterwechsel wird durch geordnete Vertrags- und Datenlage erleichtert. |
FM-Connect.com: Unterstützung bei der Übernahme von Drittverträgen
FM-Connect.com unterstützt Auftraggeber bei der strukturierten Analyse, Bewertung und Steuerung von Drittverträgen im Rahmen von Dienstleisterwechseln im Facility Management. Ziel ist es, bestehende externe Leistungen so in den neuen FM-Betrieb einzubinden, dass Sicherheit, Betreiberpflichten, Kosten, Nachweise und Betriebsfähigkeit gewahrt bleiben.
Wir betrachten Drittverträge nicht isoliert, sondern im Zusammenhang mit Leistungsbeschreibung, Vertragsdesign, Start-up, Daten, Dokumentation, Systemen, Arbeitssicherheit, Nachunternehmersteuerung, Go-live und Hypercare.
| Unterstützungsfeld | Beitrag von FM-Connect.com |
|---|---|
| Drittvertragsregister aufbauen | Erfassung aller relevanten Drittverträge mit Leistung, Laufzeit, Kosten und Kritikalität |
| Kritikalität bewerten | Priorisierung nach Betrieb, Sicherheit, Betreiberpflichten und Go-live |
| Vertragsanalyse unterstützen | Prüfung von Leistung, Laufzeit, Kündigung, Kosten, Schnittstellen und Risiken |
| Übernahmemodell entwickeln | Entscheidung über Übernahme, Fortführung, Beistellung, Neuvergabe oder Kündigung vorbereiten |
| Schnittstellen klären | Rollen zwischen Auftraggeber, FM-Dienstleister und Drittvertragspartnern strukturieren |
| Nachweise sichern | Prüfberichte, Wartungsprotokolle, Zertifikate und Leistungsnachweise erfassen |
| System- und Datenrechte bewerten | Lizenzen, Zugänge, Datenexporte, Schnittstellen und Fernwartung klären |
| Arbeitssicherheit einbinden | Unterweisung, Zutritt, PSA, Freigaben und Fremdfirmenkoordination vorbereiten |
| Kosten transparent machen | Drittvertragskosten, Doppelvergütung, Kündigungskosten und Nachträge bewerten |
| Vertragsgestaltung unterstützen | Drittvertragsregelungen in FM-Vereinbarung, Anlagen und Go-live-Kriterien überführen |
| Betriebsbereitschaft prüfen | Startkritische Drittverträge in den Go-live-Check integrieren |
| Hypercare begleiten | Offene Drittvertragsthemen nach Betriebsbeginn verfolgen |
| Exit vorbereiten | Rückgabe, Weitergabe und Dokumentation von Drittverträgen für künftige Wechsel sichern |
Ergebnis einer professionellen Drittvertragsübernahme
Eine professionelle Übernahme von Drittverträgen sorgt dafür, dass externe Leistungen nicht zum Risiko des Dienstleisterwechsels werden. Der Auftraggeber behält Transparenz über Kosten, Leistungen, Fristen und Nachweise. Der neue FM-Dienstleister erhält klare Schnittstellen und kann Drittleistungen in den Betrieb integrieren. Drittvertragspartner wissen, wer künftig Ansprechpartner ist und wie Leistungen abzurufen, nachzuweisen und zu eskalieren sind.
| Ergebnis | Bedeutung |
|---|---|
| Vollständige Drittvertragsübersicht | Alle relevanten externen Verträge sind bekannt und bewertet. |
| Klare Übernahmeentscheidung | Je Vertrag ist Fortführung, Übernahme, Beistellung, Neuvergabe oder Kündigung entschieden. |
| Gesicherte kritische Leistungen | Sicherheits-, Prüf- und Betriebsleistungen laufen ohne Unterbrechung weiter. |
| Transparente Kosten | Drittvertragskosten und Zusatzkosten sind bekannt. |
| Geklärte Schnittstellen | Auftraggeber, FM-Dienstleister und Drittvertragspartner haben klare Rollen. |
| Verfügbare Nachweise | Prüfberichte, Wartungsprotokolle und Zertifikate sind eingebunden. |
| Sichere Systemzugänge | Lizenzen, Datenrechte, Schnittstellen und Fernwartung sind geklärt. |
| Arbeitssichere Fremdfirmeneinbindung | Drittleister sind unterwiesen, berechtigt und koordiniert. |
| Bewertbarer Go-live | Startkritische Drittverträge sind Bestandteil der Betriebsbereitschaftsprüfung. |
| Kontrollierte Hypercare | offene Drittvertragsthemen werden nach Betriebsbeginn nachverfolgt. |
| Exit-fähiger Vertragsbestand | spätere Übergaben und Dienstleisterwechsel werden erleichtert. |
Anspruch
Die Übernahme von Drittverträgen ist ein kritischer Bestandteil der Verhandlung und Vertragsgestaltung beim Dienstleisterwechsel im Facility Management. Drittverträge betreffen zahlreiche Leistungen, die für Betrieb, Sicherheit, Betreiberpflichten, digitale Systeme, Nachweise, Kosten und Nutzerzufriedenheit relevant sind.
Eine professionelle Drittvertragsübernahme beginnt mit einem vollständigen Drittvertragsregister. Anschließend werden Verträge nach Leistung, Laufzeit, Kündigung, Kosten, Kritikalität, Betreiberpflichten, Systembezug, Nachweisen und Übertragbarkeit bewertet. Für jeden Vertrag wird entschieden, ob er übernommen, fortgeführt, beigestellt, gekündigt oder neu vergeben wird.
Ohne diese Klärung entstehen Leistungslücken, Nachtragsrisiken, Systemausfälle, Compliance-Probleme, fehlende Nachweise und ungeklärte Verantwortlichkeiten. Mit einer strukturierten Drittvertragsübernahme wird der Dienstleisterwechsel deutlich sicherer, transparenter und wirtschaftlicher.
FM-Connect.com unterstützt Auftraggeber dabei, Drittverträge systematisch zu erfassen, fachlich zu bewerten, vertraglich zu regeln und operativ in Start-up, Go-live, Hypercare und Regelbetrieb zu integrieren. Ziel ist ein FM-Betrieb, in dem auch externe Spezialleistungen zuverlässig, nachweisbar und steuerbar eingebunden sind.
